一、引言:从“短桩密接”到“一桩到底”,施工逻辑的颠覆
在建筑行业快速发展的今天,施工技术和工艺的不断革新对于工程效率和质量的提升起着至关重要的作用。在浙江某厂房加固工程中,工程师们面临着一个经典难题:如何在有限的空间和预算内,高效、优质地完成桩基施工任务。
在该工程中,工程师们对两种施工方案进行了详细的对比分析:
方案A:传统短桩(2.5米/节),需接桩6次,工期长达35天,预算超支18%;
方案B:长桩(7.5米/节),仅需接桩2次,工期大幅缩短至18天,成本节省50%。
最终,长桩方案以“零质量缺陷、零安全事故”的卓越表现完胜。这一结果引发了我们对锚杆静压桩施工中长桩优势的深入思考。为什么锚杆静压桩要选择长桩?这不仅是技术的升级,更是一场工程效率与成本管控的深度变革。
二、技术维度:长桩如何破解行
1.接头杀手:短桩的“阿喀琉斯之踵”
在传统的锚杆静压桩施工过程中,接头问题一直是困扰工程师们的难题。每增加1个接头,桩身强度就会衰减5%-10%,而且焊接缺陷率高达8%。这些缺陷不仅影响了桩基的整体承载能力,还可能在后续的使用过程中引发安全隐患。

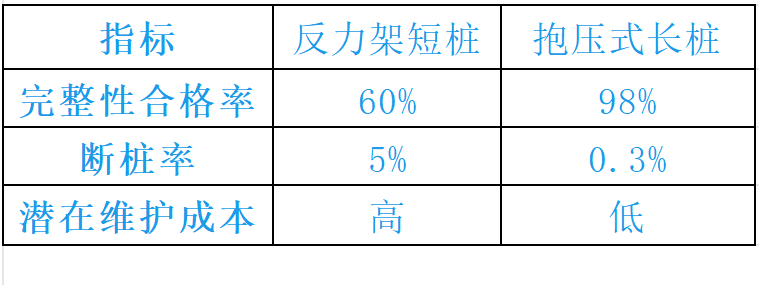

抱压式锚杆静压桩的出现,有效地破解了这一行业痼疾。以12米长桩为例,它将接头数量减少了80%,从而显著提升了桩身的完整性。在实际工程中,某桩基工程采用长桩后,桩身完整性合格率从60%跃升至98%,断桩率从5%降至0.3%。这一数据的对比,充分展示了长桩在提升施工质量方面的显著优势。
2.垂直度革命:误差从1%到0.5%的跨越
传统短桩由于需要频繁接桩,容易产生累计偏差,导致桩身垂直度难以保证。而长桩通过抱压式夹具与导向系统的配合,实现了“一次压桩,全程精准”的施工效果。
在上海某地铁保护项目中,长桩的垂直度偏差被严格控制在≤0.3%,成功满足了轨道变形控制要求(≤2mm)。这一案例充分证明了长桩在高精度施工场景中的卓越性能,为工程的顺利推进和后期运营的安全性提供了坚实保障。
三、经济维度:长桩的“成本瘦身公式”
1.直接成本:省下看得见的真金白银
从直接成本的角度来看,长桩的优势尤为明显。以百根桩为单位进行对比:
➩接头材料费:长桩(12m)为3.8万元,而短桩(2.5m)则高达12.5万元;
➩人工费:长桩需15工日,短桩则需45工日;
➩机械台班费:长桩耗时60小时,短桩则需150小时。
此外,短桩的端头板数量多、配筋率高,每米成本比长桩贵50%以上。长桩通过优化设计,减少了端头板的使用数量,并合理调整配筋率,在保证桩身强度的前提下,进一步降低了材料成本。
由此可见,长桩在接头材料、人工和机械使用等方面均能大幅降低成本,为项目预算的合理控制提供了有力支持。
2.隐性成本:避免“看不见的损失”
除了直接成本的节约外,长桩在隐性成本方面同样表现出色。短桩施工因频繁停工接桩,设备利用率仅50%,而长桩的设备利用率可高达70%。
四、效率维度:时间就是金钱的工程诠释
1.施工速度对比

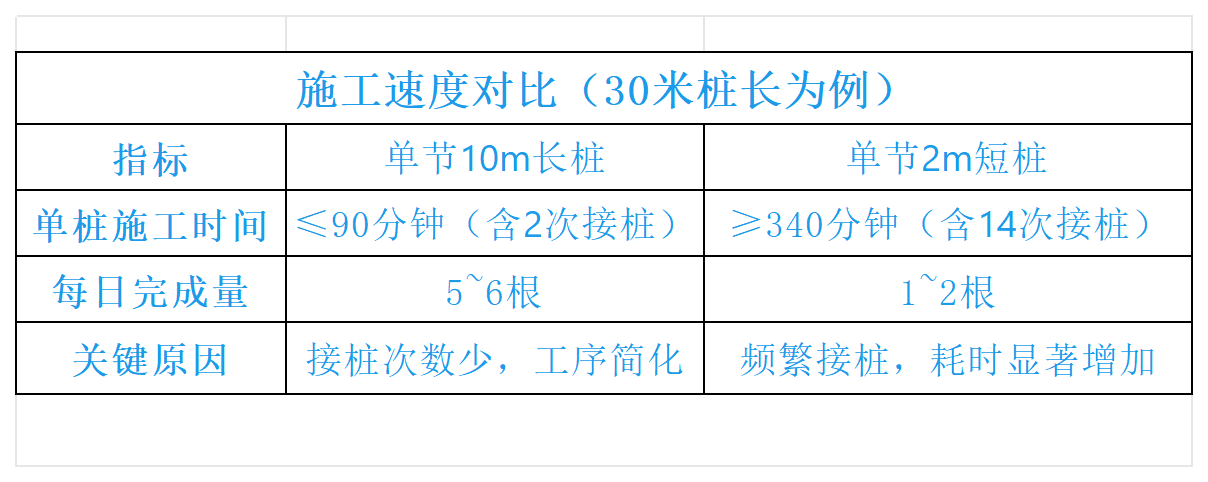

施工速度是衡量工程效率的关键指标之一。长桩在施工速度上具有明显优势,以30m桩为例:
单节10m长桩:单桩压入时间≤90分钟(含2次接桩),日完成量可达5~6根;
单节2m短桩:单桩耗时≥340分钟(含10次接桩),日完成量仅为1~2根。
这一结果表明,长桩的施工效率是短桩的3~5倍,能够在更短的时间内完成更多的施工任务。
2.工期压缩的乘数效应
在深圳某深基坑工程中,120根长桩仅用10天完成,较短桩方案节省了25天。这种工期的大幅压缩,为后续工序争取到了关键节点窗口,确保了整个工程的顺利推进和按时交付。
在某商业综合体项目中,由于采用了长桩技术,项目提前18天竣工,从而减少了贷款利息支出82万元。这一显著的经济效益,充分体现了长桩在降低隐性成本方面的巨大潜力,为项目带来了更多的经济收益。
五、结语:长桩,锚杆静压桩的终极形态
当反力架锚杆静压桩还在为2.5米的长度限制和接桩风险挣扎时,抱压式锚杆静压桩已通过“长度重构效率、集成碾压成本”的双重进化,成为现代桩基工程的必然选择。在未来的施工项目中,长桩技术将继续发挥其独特的优势,为工程建设带来更高的效率、更低的成本。
下一次地质勘察报告摆在面前时,请记住:选择长桩,就是选择更少的风险、更低的成本、更快的回报。
